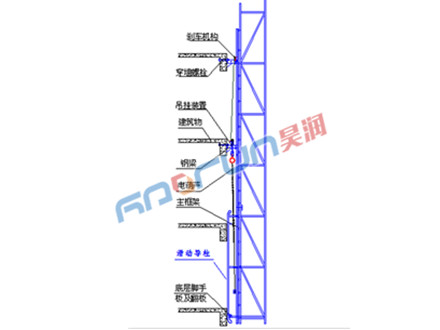

導軌式升降附著爬架網片是一種用于高層建筑外腳手架工程施工的成套設備,它由主框架、底部桁架、架體、提升機構、動力及控制系統和安全防墜落裝置組成(圖 一)。
提升架立面示意圖
導軌式升降附著爬架網片確定施工方案:①根據工程的結構特點和安全施工需要,本工程共設73個提升機位。采用電動葫蘆分片升降,大片設10個提升機位。
②提升架安裝操作平臺從標準層二層以上1.2米處開始搭設,提升架從操作平臺以上開始隨主體施工進度向上搭設,架體覆蓋4.5層樓(內排架高12.6米,外排架高14.4米,七步半架,)后開始提升。
③預留從標準層(4層)開始設置,每個提升點位的水平方向和垂直方向尺寸應分別符合圖七(水平)、圖八(垂直)要求。為了確保提升架不影響工程進度,每次澆砼后3日內須將預埋孔處的內外墻 (梁)側模拆除,以便于及時安裝提升機構。主體施工時,用于支模的鋼管、 木方等不得伸入架體內,不能以外架作為支撐體支頂墻(梁)模,也不能以外提升架為載體,堆放大量的施工用料,尤其是泵管架、大模板等重物。
④在施工電梯和塔吊處設立提升架。 塔吊在附墻時,首先應考慮附墻桿應始終附在架體的底部,確保架體的完整性;確應技術上無法附到架底,則塔吊在附墻時,其附墻桿應避開提升架的主框架和立桿,提升架在升降時其大橫桿碰到塔吊附墻桿時應采用先加固后拆除的方法,確保架體的整體性。
⑤提升架在運動時,架體上不得有鋼筋、模板、木方等雜物,外加提升過程中,外架操作人員及其他工種人員不得在架體上施工或走動。
⑥塔吊處附墻安裝位置由塔吊施工方提供并確認無誤,施工過程中不得更改。
⑦預埋孔嚴格按照圖八預埋,如墻、梁成型后預埋孔實際尺寸發生偏離,且偏離超過30mm時,必須在正確位置從新打孔安裝附墻支座。梁上有預埋孔時,一定要仔細操作,一次預埋準確,嚴禁預埋孔預埋偏低,造成梁拉裂、拉斷等重大安全事故。
⑧要求架體搭設時扣件力度40-65牛米,扣件力度不夠,會造成架體內傾、外張等變形,造成重大安全隱患。架體升降操作人員不少于8人。
⑨電葫蘆落勾、升降時必須由專人看管,無人看管會造成扭鏈、啃鏈、斷鏈等現象發生。
⑩電控柜進線接法必須嚴格按照圖十九所示接線,嚴謹接錯。否則會造成電控柜不能正常工作,嚴重時可能燒毀控制設備。
導軌式升降附著爬架網片施工需要考慮以下6點:
1、爬架網片架體的結構設計,力求做到結構安全可靠,造價經濟合理;
2、在規定的條件下和規定使用期限內,能夠充分滿足預期的安全性和耐久性及便于施工;
3、選用爬架網片材料時,力求做到常見通用、可周轉利用,便于保養維修;
4、結構選型時,力求做到受力明確,構造措施到位,升降搭拆方便,便于檢查驗收;
5、綜合以上幾點,腳手架的搭設,還必須符合JCJ59-99檢查標準要求;
6、結合以上腳手架設計原則,同時結合本工程的實際情況,綜合考慮了以往的施工經驗,決定采用門架移動腳手架。
